此篇文章,我们重点说下E立方柔性ERP系统中“物料模块”的“工程更改”功能。

       工程更改,或称工程变更,Engineering Change,是工业界普遍使用的术语,指的是针对已经正式投入生产的产品所构成的物料进行的变更,目的是改正设计错误,提高所设计产品的性能。
当产品发生重大瑕疵,经追查后是某个关键物料的质量问题时,应当采取立即变更,并对库存和订购的物料采取修改或者报废措施。如要对产品物料进行更新换代,则可以按指定日期变更物料,库存和订购物料可以继续延用。针对以上不同的情况,E立方ERP对工程更改的处理分为库存处理和订购处理,并提供了“采用”、“修改”和“作废”三种处理方法。

详细字段信息如下表所示:

参数 注释
更改单号 系统以“EC+年年月月+3位流水号”规则自动生成。
物料号 要进行工程更改的物料号,点击从列表中进行选择。
物料描述 物料的描述信息,一般为物料名称。选择物料号后自动返回。
老版本 物料更改之前的老版本号,选择物料号后自动返回。
新版本 更改后物料的新版本号  。
生效日期 更改的生效日期。
到期日期  该工程更改单的到期日期,默认为生效日期加一个月。
状态 填报打开后默认为“未审批”状态,单据审批后,变成“打开”状态
组织人  该工程的组织入,默认为单据创建人
参考1/参考2 填写相关的单据编号
物料选定 待定后,相关工单的排产状态都会被锁定
工程师 列表选择此更改单的工程师
新图纸 选择工程更改后的新图纸文件
图纸更改日期 选择新图纸后默认填写当前日期
库存处理方法 库存该型号物料作何处理
订购处理方法 正在生产、采购的物料作何处理
更改描述 更改的详细描述信息

处理方法

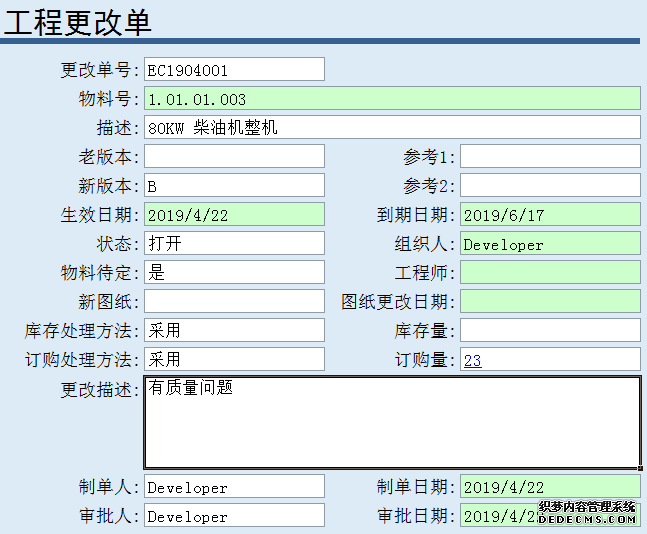

在更新工程更改单界面,需要确定库存物料和在购物料的处理方法。选择物料号后,您可以看到物料的库存和在购数量。根据处理方法,对物料作出相应的更改。作废物料,应建立不合格报告单。

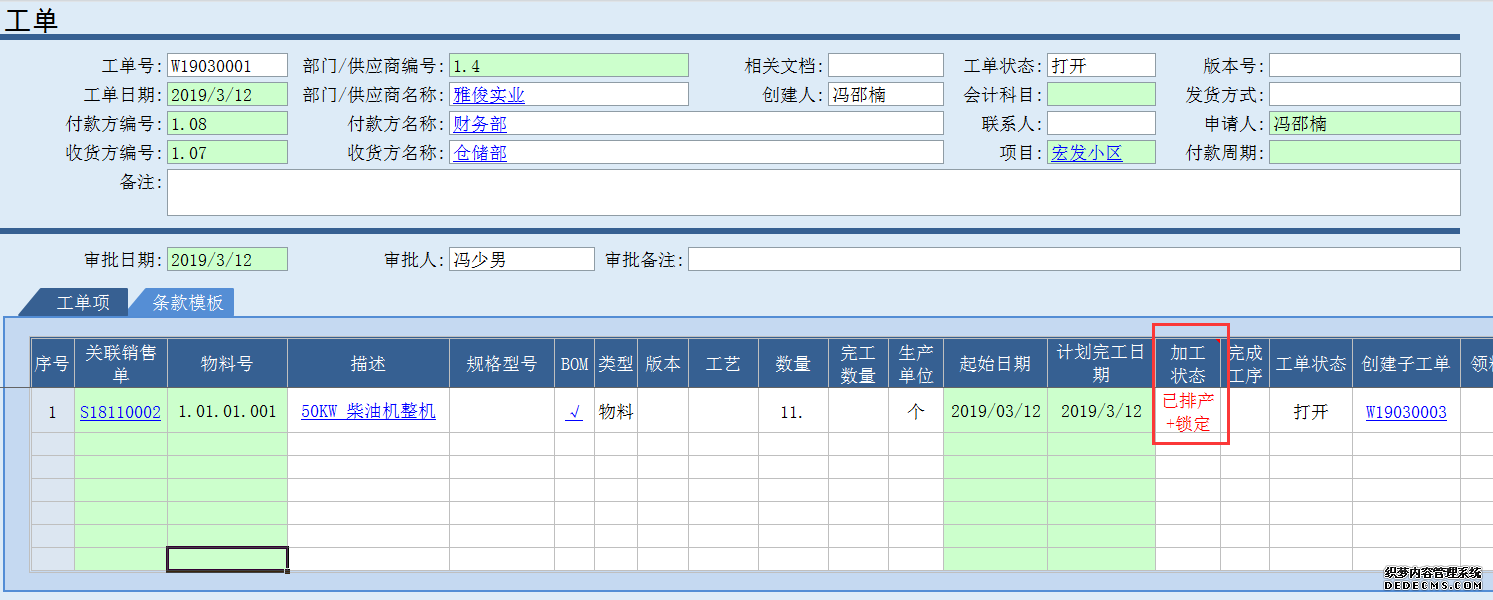

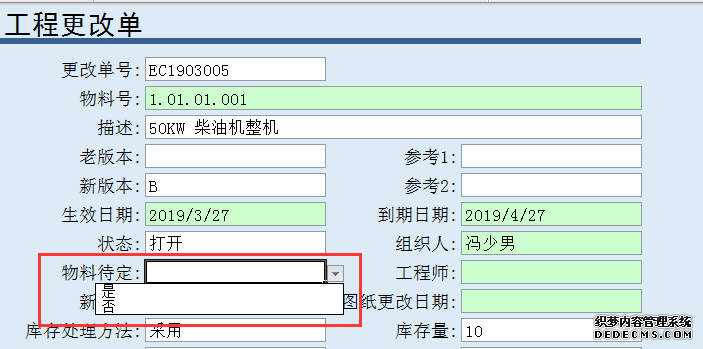

那么,物料更改后,如何来处理相关的工单呢?您可以将物料待定,待定以后,新建工单无法排产,已经排产的工单无法进行收发料。工程更改单在填报时和修改时,都可以将“物料待定”选择为“是”来将物料进行待定。

待定后,相关工单的排产状态都会被锁定:
